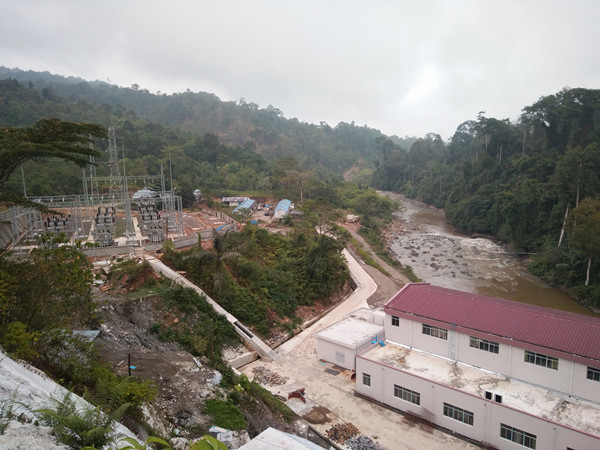

2019年12月31日,,,这个日子终将被载入火星电竞生长的史册。。。。。。。。公司第一个外洋总包的水电站建设项目,,,印度尼西亚白水电站3台7000KW立式混流式水轮发电机组,,,在公司项目治理职员的辛勤起劲下,,,历经两年半时间,,,整个电站装备调试完毕,,,顺遂移交业主举行商业运行!新闻传来,,,公司上下全体员工兴致勃勃。。。。。。。。该项目的乐成建设,,,为我公司进入外洋水电站建设总包营业的拓展,,,积累了富厚的履历,,,建设了强盛的信心,,,打下了坚实的市场基础。。。。。。。。
2012年8月10日,,,在公司销售部分的起劲下,,,公司乐成签署了印尼白水电站的装备总包条约。。。。。。。。其时,,,作为一个从未举行过外洋水电站装备及装置总包建设履历的装备生产厂家,,,要使业主定心将云云繁杂的工程建设项目交由我们来实验,,,可以想象在这其中,,,销售部分的同志们历经了几番艰辛卓绝的洽谈。。。。。。。。承接到该营业条约,,,是一件值得公司自满的销售业绩。。。。。。。。欣喜之后,,,怎样确保该项目的顺遂实验,,,使整个电站装备投入正常使用,,,引起了公司向导的高度重视。。。。。。。。由于公司其时还未有过云云大规模项目建设的治理履历,,,因此公司向导指示用户效劳处要举行充分的调研商讨后出具项目治理实验的详细计划。。。。。。。。再由公司召开专题聚会对计划举行讨论和修改,,,并建设了白水电站项目建设项目部,,,由谋划处黄挺同志担当项目司理,,,认真项目建设时代公司与业主及现场的联系和处置惩罚;;;;;;电站现场治理由效劳处廖为琼同志代表公司担当现场项目司理,,,认真工地现场的一样平常治理事情。。。。。。。。云云沉重的事情任务落在两位项目司理身上,,,可见事情难度十分重大!
2017年6月3日,,,公司代表及两位项目司理到现场与业主举行相同交流协调,,,希望能在项目施工历程中获得他们的鼎力大举协助与支持。。。。。。。。2017年7月25日,,,廖为琼向导2位装置职员进驻现场,,,印尼白水电站机电装备装置正式进入实验阶段。。。。。。。。由于其时现场没有任何生涯设施和施工用具,,,廖为琼同志只能与业主协调解决住宿问题;;;;;;通过与土建单位友好协商,,,才基本解决了用饭问题。。。。。。。。现场没有施工用具,,,只能跑遍所有施工队去借,,,施工队没有的,,,就只能请业主资助采购。。。。。。。。作为总包单位,,,我们没有车、没有钱、没有网络。。。。。。。。由于手机没信号,,,为了能与公司联系,,,必需要走很远的路到有信号的地刚刚气与公司举行汇报相同。。。。。。。。由于现场没有翻译,,,跟业主现场治理职员无法相同,,,就只能靠手机谷歌翻译加手语举行。。。。。。。。其时住在大坝监理处,,,吃在土建搭伙,,,用饭要走10分钟,,,厂房事情要坐45分钟的工程车,,,给现场事情带来极大未便,,,施工用电也只能共用土建单位的配电设施。。。。。。。。由于机组装置处于埋入件部份施工阶段,,,机电装备的装置进度要凭证土建的进度举行有关机电隐藏工程的施工,,,事情情形极其卑劣。。。。。。。。公司除了现场项目司理及两位装置职员外,,,基本上一无所有,,,现场施工队的事情职员对火星电竞评价是:你们是总包单位,,,不带钱不带工具,,,什么都没有,,,就是到这里来拿钱的,,,你们有没有搞过工程。。。。。。。。∽魑砘鹦堑缇鹤な┕は殖∠钅克纠淼牧挝硖胶,,,不觉一阵心酸,,,伶仃无助,,,压力山大。。。。。。。。为了项目的实验,,,为了公司的郑重允许,,,他只有怀着战胜难题、永不放弃的信心和精神,,,想方想法将千头万绪的事情一件一件地解决,,,起劲使机组装置跟上现场施工进度,,,在异国异乡用别样的形式宣传着“火星电竞”品牌。。。。。。。。2017年8月26日,,,在战胜现场种种难题、包管不影响土建施工进度的情形下,,,我们完成了施工进场和开工令的有关事情,,,完成了3台水轮机肘管及有关管道预埋的装置验收事情。。。。。。。。并通过各方的协助,,,解决了施工职员的吃、住和上下班交通车的问题,,,前期施工用具也基本落实。。。。。。。。26日晚上各人搬往1#营地,,,虽然距离工地上班单趟车程需要90分钟时间,,,造成有用事情时间缩短,,,可是这里手机信号也能中止吸收一点,,,我们施工步队也算是进入正常事情状态了!
2017年9月,,,,廖为琼两次到雅加达与业主、土建单位制订了印尼白水电站施工进度总妄想,,,凭证该进度要求制订装备分批到货和装置施工装备、工用具妄想上报公司。。。。。。。。由于海内发货妄想要提前2个月上报,,,装备到早了没地方存放;;;;;;到迟了影响土建进度。。。。。。。。周期长,,,妄想难度很大,,,同时要兼顾工程施工进度、组织质料、手艺交底,,,质量控制和清静监视,,,现场合有治理责任都只能靠他一小我私家完成,,,云云繁杂的事情,,,使他身心俱疲。。。。。。。。由于现场情形较量差,,,外地人基本上都信仰伊斯兰教,,,排华头脑尤为严重,,,并且他们有随身带刀的习惯。。。。。。。。语言欠亨,,,当各人保存不同时,,,印尼人随时有可能会拔刀相向,,,危及人身清静。。。。。。。。每当此时,,,廖工只能好言相劝,,,阻止事态升级,,,爆发人身危险事故。。。。。。。。食堂做饭的师傅是印尼人,,,饮食习惯和菜肴口胃与海内纷歧样,,,工人们生涯不习惯又会闹情绪,,,并且网络信号欠好,,,以是工人的情绪波动很大,,,还得时时随处做好工人们的头脑事情,,,事情、生涯一样平常事务繁多,,,极难应对。。。。。。。。
2018年8月6日,,,电站正式进入装置岑岭期,,,公司思量到现场电气施工及事情量的巨增,,,公司加派吴玮同志到现场协助廖为琼同志加入项目的治理事情。。。。。。。。厂房东体工程完工后,,,机电装备装置事情周全铺开,,,点多面广,,,施工协调、治理和后勤供应等事务繁多,,,大到与业主、土建单位协调施工事情调配,,,小到后勤食堂伙食口胃的协调,,,事无巨细,,,凡事都离不开现场两位项目治理职员的治理和协调。。。。。。。。诸如装备发货、清关、提货跟踪,,,运输、到货组织卸车、清点核对、交接,,,缺少零件零件联系发运;;;;;;安排现场详细施工妄想,,,把控施工进度、质量、检查催促清静;;;;;;联系鞭策设计院给图纸,,,解决和联系各装备厂家的手艺资料和装备缺陷处置惩罚;;;;;;安排各装备厂家效劳到现场效劳,,,联系办理和接送各厂家效劳职员收支境;;;;;;安排职员资助带一些小元件到工地,,,安排效劳职员的食宿;;;;;;天天都要跟踪监视装置职员的事情进度、质量与清静,,,统计和查找天天缺氨赡质料和零件,,,同时还要解决各方面的手艺问题和第二天的事情安排,,,紧要的零部件需要联系海内发快递,,,跟踪、安排车子到省垣去提货。。。。。。。。现场零星质料、采购十分难题,,,加之交通很是未便,,,外地县城基本买不到需要的工具,,,只有到省垣购置,,,去省垣160公里路车子单趟要跑4个半小时,,,印尼做生意时间都是早九晚五,,,周末大部分店肆都关门休息,,,每次出去采购往返最少都需要2天,,,还很难买齐所需的质料和零件。。。。。。。。许多时间只能联系业主在雅加达举行代购,,,购置后发运到现场最少要一周时间。。。。。。。。特殊是装置后期和调试阶段,,,前期的遗留问题加上试验历程中发明的问题都要解决,,,差别装备厂家之间衔接与协调,,,机组动态调试调试对整个电站枢纽输水系统的统一调配事情;;;;;;加上印尼政府的有关部分和供电部分介入,,,施工历程中的资料网络、各装备厂家的资料和问题都要实时联系解决,,,供电部分和业主的各份文件与要求都要贯彻落实,,,加上语言障碍,,,许多专业上名词和看法翻译都无法准确转达,,,事情量和事情难度很是之大。。。。。。。。
宝剑锋从磨砺出,,,梅花香自苦寒来。。。。。。。。2019年10月25日,,,印尼白水电站所有机电装备装置、调试、静态试验完成,,,具备启动调试条件。。。。。。。。2019年12月8日,,,3#机组动态调试及负荷试验完成;;;;;;2019年12月9日,,,2#机组动态调试及负荷试验完成;;;;;;2019年12月10日,,,1#机组动态调试及甩负荷试验完成。。。。。。。。12月 19日,,,电站3台机组进入72小时试运行,,,22日3台机组72小时试运行完成。。。。。。。。2019年12月31日,,,3套水轮发电机组、3台主变运营执照揭晓,,,整个电站机电装备顺遂移交业主举行商业运行。。。。。。。。印尼白水项目从联合制订工程总进度妄想--装备发货--装置--调试--试运行--机电装备移交--备品备件移交--竣人为料移交等整个实验历程中,,,经偏激星电竞起劲都争取到了自动权,,,时代没有爆发质量和职员清静事故。。。。。。。。装备移交时没有遗留问题,,,业主对火星电竞妄想、安排、组织、控制、施工工艺、质量和职员素质等各方面都有较量高的评价。。。。。。。。浚???嗑「世,,,火星电竞公司第一个外洋总包水电站建设项目终于圆满收官!
